欢迎访问咸阳市天然气总公司官方网站!

长武分输站综合办公楼顺利封顶
来源:咸阳市天然气总公司 作者:咸阳市天然气总公司 点击数:1 发表时间:2020-09-16 10:31:10
A A A

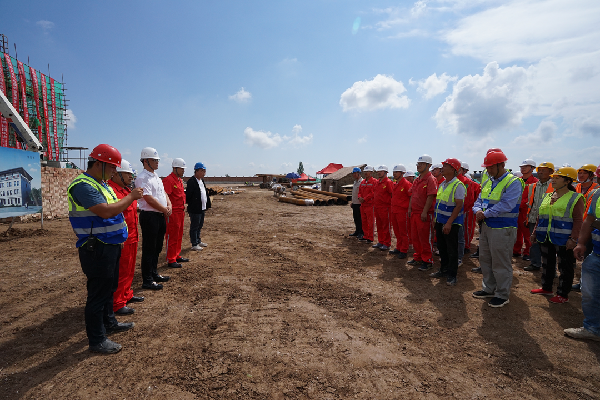

9月10日,“气化咸阳”长输管道输配工程长武分输站办公楼顺利封顶。

6月10日 正式进场施工

该场站建设用地整体为四级湿陷性黄土(其中还有数目不详的窑洞虚填),地基软松,开工后第一个大的困难就是地基处理,办公楼、工艺区、围墙、维抢库、道路共有13066根素土挤密桩和灰土挤密桩要完成,长输管道分公司长武小组一方面与设计院、地勘院协调确定方案,一方面在现场督促指导施工,做好设计院和施工桥梁和纽带,确保了打桩质量和进度。

7月21日 完成沟槽开挖

施工期间长武县阴雨天气共计37天,其中大雨11场。为了在恶劣环境下保证工程质量和进度,建设小组第一时间制定防汛方案,立即组织人员对场地排水,对施工场地进行全覆盖,24小时轮流值班,下雨就遮盖,雨停就施工,最终在7月21日完成沟槽开挖。

9月10日 办公楼浇筑封顶

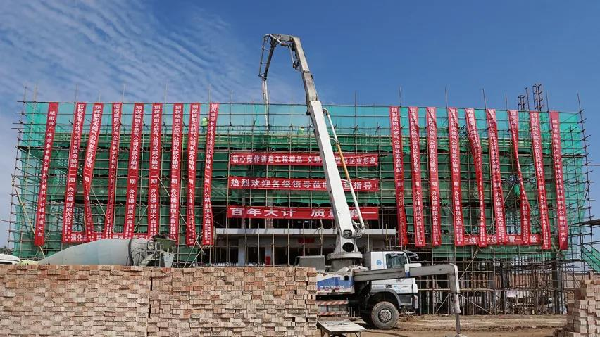

8月雨季过后,施工全面提速,办公楼、维抢库、工艺管道等施工作业面迅速展开,所有机械开足马力、人歇机械不歇,8月24日、31日分别完成了第一、二层的商砼浇筑,在全体建设人员的不懈努力,9月10日办公楼顺利浇筑封顶。

办公楼顺利封顶是长武分输站建设取得阶段性成效的标志。长武分输站的建设者们将持续努力、精心组织施工,加快工程进度,为实现长武分输站年底投产运行目标任务而努力奋斗。
