欢迎访问咸阳市天然气总公司官方网站!

长输管道分公司阀室工艺改造工作圆满完成
来源:咸阳市天然气总公司 作者:咸阳市天然气总公司 点击数:1 发表时间:2020-08-19 07:54:22
A A A

“气化咸阳”长输管道输配工程自2018年投运以来,已向北部五县安全平稳输气4400万立方米,为县域经济社会发展和人民群众幸福生活水平的提高做出了积极贡献。为优化管网安全管理,保障稳定供应,2020年3月29日起,公司组织燃气行业专家赴北部五县阀室现场调研,针对阀室压力变送器和压力表取压阀组存在安全隐患,做出实施工艺改造的决定。

长输管道分公司积极和设计单位、施工单位多次沟通,提交工艺改造所需的设备物资采购计划,编制实施方案。由于此次改造是在已运行的长输管道支线管道上多点(5个阀室和一个支线阀井)开口,工程本身难度很大,且有一定的风险(动火作业属于特级动火),同时又要尽可能的缩短工期,保障群众生产生活,为此长输管道分公司在改造前做了大量的准备工作,降压、放散、施工、通气各个节点都做了严格的时间控制,制定了最精确地、最严格操作流程。为了确保工程顺利进行,8月14日公司召开专题会议,与会的领导、专家和各参与部门建言献策,对施工方案进行进一步的优化和细化。

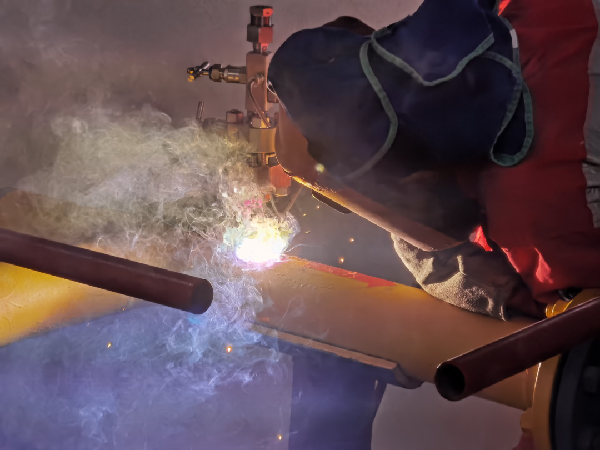

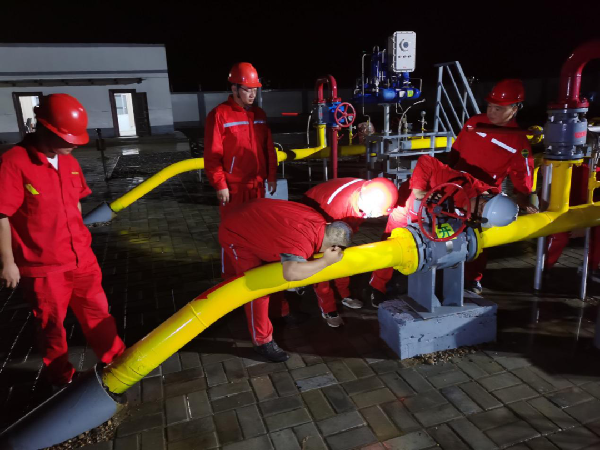

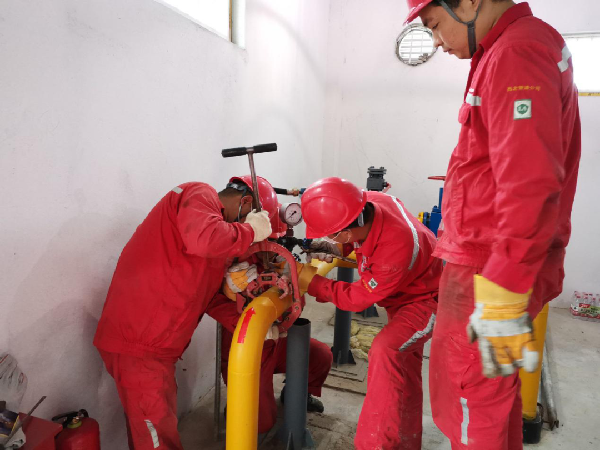

8月15日阀室工艺改造正式开始,长输管道分公司严格按照公司安全精细化管理和双重预防机制要求,落实作业现场安全管理措施,办理安全动火作业手续。8月15日早7:00官庄阀室工艺改造开始,8月16日晚11点恢复旬邑淳化段供气。8月16日乾1、乾2、永1、永2阀室改造和彬州新堡子支线阀门放散球阀更换完工,8月17早6:00全线恢复供气。

改造期间恰逢大雨,长输管道分公司全员无休,主动加班加点,继续发扬“特别能吃苦、特别能奉献、特别能学习”的精神,坚守各个站点,降压、放散、通气一气呵成,为公司安全运行工作作出贡献。
