非常时期的攻坚战
来源:咸阳市天然气总公司 作者:咸阳市天然气总公司 点击数:1 发表时间:2020-02-05 08:54:27
A A A

春节期间,全国上下众志成城,打响了疫情防控狙击战。为保障全市人民安全稳定用气,咸阳天然气人牢记宗旨,敢打硬仗,在疫情防控的关键时期,严格按照防控要求,落实防控措施,推进重点工程建设。2月2日,西咸高压环线项目东环线渭河定向钻穿越工程成功完成管道回拖任务。

渭河定向钻穿越工程穿越长度1860米,是我公司工程建设中长度最长、要求最高的定向穿越工程。该工程作为西咸新区天然气高压环线的重要控制性工程,更是环线贯通的关键所在,环线全线贯通后,将形成环状输气链,提高天然气供应的稳定性及可靠性。

渭河定向钻穿越工程于 2019 年12月13日正式开工,由于施工现场地质情况复杂,1月7日距离定向钻导向出土点50米处地下有大量建筑垃圾,导致定向钻导向钻头无法抬头出土,工程管理部积极对接设计单位调整施工设计,组织监理及施工单位确定新的施工方案,按照在原出土点向西偏移10米位置出土的施工方案进行重新导向,经过大家的齐心努力,渭河定向钻导向于1月10日凌晨4时顺利贯通

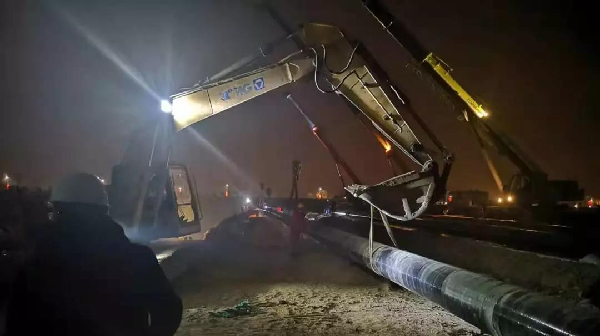

1月24日(除夕),当绝大多数人都已回家团圆时,渭河定向钻穿越工程却到了施工最关键的时刻。加之彼时,全国上下疫情防控形势愈发严峻,情况复杂异常,既要稳定人心,又要保证工程进度,工程建设是干还是停,成为摆在大家面前的一道难题。在综合考虑之下,公司决定在确保做好各项防疫措施的基础上继续施工。

公司分管经理与工程管理部慰问奋战在施工一线的同志们,同时组织监理及施工单位召开现场会,对节日期间的施工做出具体安排,大家纷纷表态:大年三十举家团圆之时,渭河穿越工程施工不会停歇,不获全胜,决不收兵。

当新年的钟声敲响时,当防疫的形势日趋严峻时,现场的工作人员依旧全身心投入到工程建设中,通宵达旦,忘我地工作着,似乎这和往常一样,只是一个再普通不过的工作日。

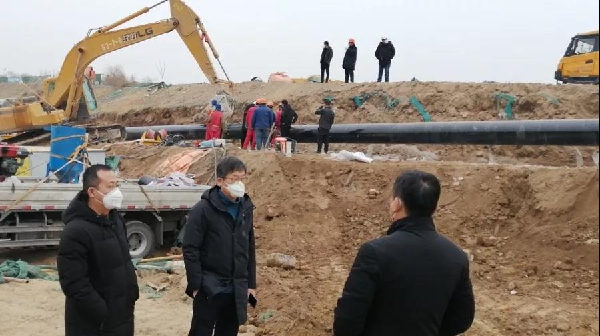

1月25日(正月初一),总公司总经理简玉峰来到施工现场,亲切慰问指导现场施工,给大家带来温暖及激励,使施工现场人员感受到公司的关怀。强调,一定要把施工安全放在第一位,做好施工人员的后勤保障工作,同时对做好现场防疫工作提出具体要求。钻孔、扩孔等工序相继完成后,时间已是1月30日(正月初六),管道具备回拖条件。当大家正在紧张的准备管道回拖工作时,防疫形势变得更加严峻,西咸新区疫情指挥部办公室下发《关于延迟西咸新区企业复工的通知》文件,要求渭河穿越工程必须停工。能源办指派专人对施工现场进行监管,一旦施工,立即上报,公安部门出动进行人员拘留。由于定向穿越施工工序必须一次性接续完成,穿越工程一旦开始,整个施工过程中间无法停止,若中途停工,将会造成空洞坍塌,孔内钻杆及设备损毁,前期完成的所有工程必将全部报废,损失巨大。面对特殊情况,公司立即积极协调,连夜起草文件,准备相关资料,向西咸新区丝路经济带能源金融贸易区管理办公室致函,在公司领导的帮助下,经过2天连续艰难的协调,终于在1月31日下午7时得到了能源办的同意复工。工程管理部严格按照疫情防控要求,通过统筹调配,尽量压缩现场人员,佩戴口罩,并分散施工区域人员,对施工现场定时进行消杀,定时测量现场人员体温并做好记录,严格按要求上报,保证施工期间疫情防控工作扎实到位。

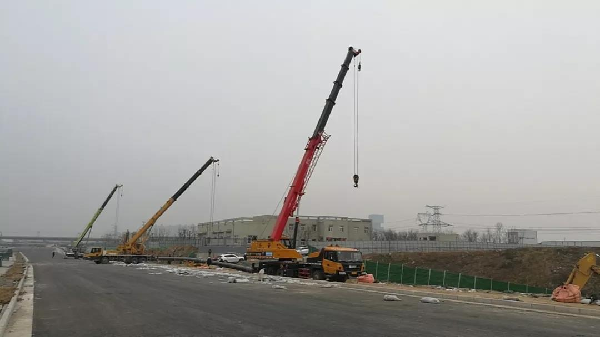

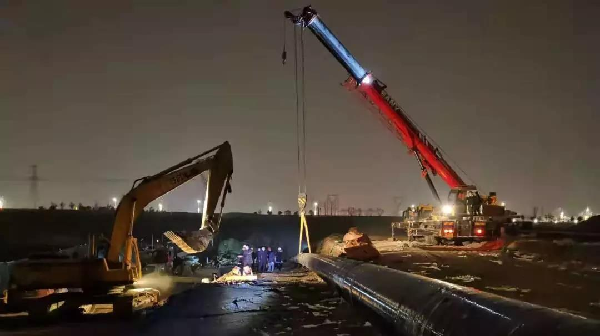

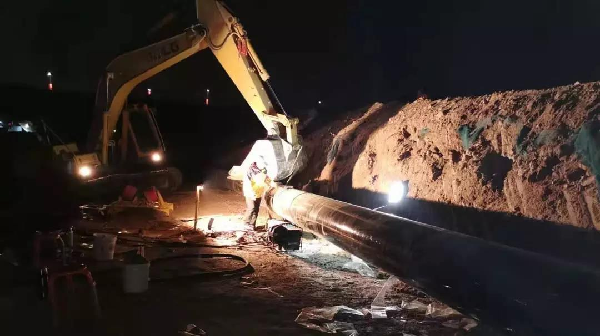

1月31日凌晨2时36分至2月2日6时30分,经过现场所有人员28个小时的紧张连续工作,在施工难度和疫情防控的双重挑战下,按照既定计划圆满完成了回拖工作。

在这个没有硝烟的战场上,咸阳天然气人再次发扬拼搏奉献的战斗精神,通过这场特殊时期的攻坚战,公司团队建设的凝聚力及责任担当意识又经过了一次锤炼。咸阳天然气人会再接再厉,再鼓干劲,以此为契机为动力,进一步增强使命感、责任感、紧迫感,加快工程建设进度,确保圆满完成全年工程建设任务。
